Nadderud stadion

Nå bygger vi ny stadion for toppfotball i Bærum! Nye Nadderud stadion skal ha 8 000 tilskuerplasser og tribuner på fire sider. Stadion skal brukes av kommunens toppfotballag på dame- og herresiden, og også være tilgjengelig for breddeidretten.

Hva skal vi bygge?

Vi skal bygge fotballstadion med plass til 8 000 tilskuere. I tillegg skal det bygges to frittstående kunstgressbaner, skatepark og områder for uorganisert aktivitet. Det skal bygges et omfattende flomsikrings-anlegg gjennom området som er rustet for en 200 års flom og det legges nytt vann og avløpssystem gjennom idrettsparken.

Idrettsparken skal være åpen for alle, og tilpasses ulike alders- og brukergrupper. Grøntarealer skal utformes med vegetasjon og møbleringselementer.

Parkeringsplasser etableres ved stadionets sørlige langside og vestlige kortside.  Det etableres sykkelparkeringsplasser rundt omkring i idrettsparken.

Les mer om Nye Nadderud idrettspark her.

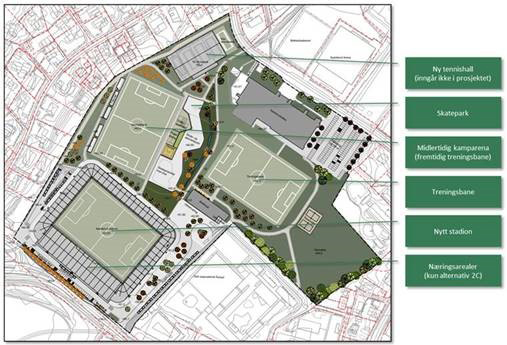

Nadderud stadion skisse

Stadion finansieres og eies av kommunen, men utvikles i nært samarbeid med Stabæk fotball som blir hovedleietager og Bærum idrettsråd.

Hvorfor skal vi bygge?

Toppfotball på Nadderud stadion har i nesten ti år vært spilt på dispensasjon fra Norges Fotballforbund (NFF). Det er derfor behov for å tilfredsstille NFF sine krav med ny stadion og samtidig opprusting av hele Nadderud idrettspark til glede for alle innbyggere i Bærum.

Hvor skal vi bygge?

Vedtaket innebærer plassering av nytt Nadderud stadion ved Gamle Ringeriksvei, med langsiden mot veien.

Kunstgressmatten på eksisterende stadion må flyttes noen meter nordover for å få plass til den ene langsiden på stadion og deler av eksisterende tribuner beholdes. Denne «nye» kunstgressbanen og banen ved siden av Nadderudhallen, «Tobbebanen», vil fungere som treningsbaner.

Når skal vi bygge?

Oppstart mai 2024

Ferdigstillelse:

Åpning av stadion er planlagt i mai 2026.

Hele parken skal stå ferdig i 2027.

Følg fremdriften på Facebook: Nye Nadderud idrettspark

Tentativ fremdriftsplan

  1. November 2022 1. Kontraktsinngåelse for fase 1 (Samspillsfase): November 2022
  2. 3. kvartal 2023 Beslutning om prosjektets rammer: 1 kvartal 2024
  3. 4. kvartal 2023 Kontraktsinngåelse for totalleveransen: 1 kvartal 2024
  4. 4. kvartal 2023 Oppstart riving og grunnarbeider: 2 kvartal 2024
  5. 3. kvartal 2024 Oppstart bygging av stadionanlegg: 3 kvartal 2024
  6. 2. kvartal 2026 Ferdigstillelse: 2.kvartal 2026
Tilbakelagt steg i prosessen
Fremtidig steg i prosessen

Politisk behandling

Det foreligger flere politiske saker som danner grunnlaget for investeringsprosjektet.

15. desember 2021 vedtok kommunestyret å gi administrasjonen fullmakt til å igangsette planleggingsfase for ny stadion, og til å utlyse prosjektet som en totalleveranseavtale. Resultatet skal fremlegges for politisk behandling før kontraktsinngåelse.

Les saken fra 15. desember 2021 her.

Her kan du følge hele saken

Konkurranse totalleverandør

Se konkurransegrunnlaget for utvikling og drift av prosjektet her.
